【豫信致誠】言而有信,有志者事竟成。

混凝土水渠現澆設備 生產廠家
性能穩定 現場指導 成本更節約

全國咨詢熱線19939106370

邊溝機

當前位置:首頁>邊溝機
混凝土水溝一次成型機技術交底書

混凝土水溝一次成型機技術交底書

    混凝土水溝一次成型機施工在水溝修建工程中的占比愈發增高,許多剛開始接觸工程的新人可能不知道這個設備是怎么施工的,不會寫技術交底書。河南豫信致誠機械設備有限公司作為此類機……
    現場施工視頻:有,請聯系業務人員。
    機器價格:溝渠尺寸大小定制,一機一渠。
    行走速度:60米/小時,4天發貨。
產品詳細

混凝土水溝一次成型機施工在水溝修建工程中的占比愈發增高,許多剛開始接觸工程的新人可能不知道這個設備是怎么施工的,不會寫技術交底書。河南豫信致誠機械設備有限公司作為此類機械設備的國內比較有經驗的生產廠家,這里由我們技術楊工整理的<<技術交底書>>,希望對有需要的人有所幫助。

參考內容如下:

混凝土水溝采用梯形截面水溝,底寬60cm,水溝深度60cm,水溝邊墻按照1:1放坡,厚度20cm,具體尺寸及位置如下圖所示:

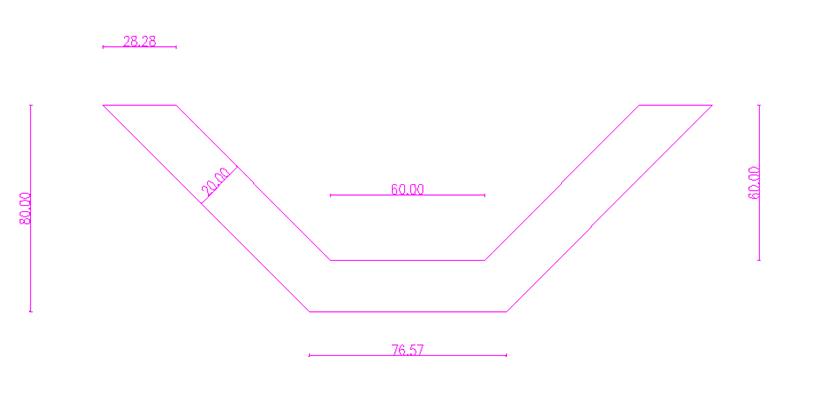

需修建水溝圖紙

1、施工準備:

測量班根據設計圖紙進行水溝放線,定出水溝邊線,做好標記。清除水溝處表面浮土,并碾壓密實。

混凝土采用C25混凝土,混凝土采用2#拌和站場拌混凝土。

2、水溝開挖:

先采用小型挖掘機進行挖掘,預留底部20cm采用人工清底。設計部分有墊層的要進行墊層施工。

人工清底的同時應該將水溝邊及水溝底部圖夯實,防止水溝基底不密實造成不均勻沉降。

排水溝要根據排水走向設置坡度,不能中間低兩邊高現象,要平順美觀,如果根據地形水溝縱坡無法排水,則必須將原地面挖下去,保證排水暢通。

3、設備吊裝到位

將混凝土水溝一次成型機吊入安裝好的水溝土模中,按照方向擺好導向軌道,行走方向需提前勘察并打線,機器行走過程中,人員需要注意行走方向。

(人工支模情況)模板采用木模板,模板接縫要嚴密、平整,確保不漏漿。模板安裝前,必須清理干凈,內側需均勻涂抹脫模劑,加固要牢固。模板安裝完成并加固牢靠以后,進行自檢,自檢合格后,向監理工程師報驗。

4、混凝土澆筑

模板報驗合格后進行混凝土澆筑,混凝土采用C25混凝土,采用罐車從2#拌合站運輸至現場,采用吊裝入模?;炷琳駬v要密實,采用振搗棒進行振搗,澆筑要分節澆筑連續澆筑。施工前要先測試混凝土塌落度是否滿足要求,再進行大面積施工,避免混凝土浪費。

(如果支模的話)混凝土澆筑完成24小時以后方可拆除模板,要求拆除模板后混凝土面要平順整齊,不得有蜂窩、麻面和缺楞掉角等缺陷。

5、沉降縫設置及處理

沿路線方向每隔15m設置一道伸縮縫(沉降縫),寬2cm,縫內填塞瀝青麻筋。

6、灑水養護

混凝土澆筑完成之后應該進行灑水養護,采用人工灑水,如天氣炎熱,則需要用麻袋覆蓋保水,要保持混凝土面濕潤,養護時間不小于14天。

7、注意事項

(1)水溝線型順暢,排水通暢,縱坡均勻。

(2)注意施工安全,加強安全教育。

(3)施工機械施工及移動時要有專人指揮。

(4)施工用模板及其他材料應該堆放整齊,不能隨地亂放。

(5)生活垃圾應集中堆放,保持場地清潔。

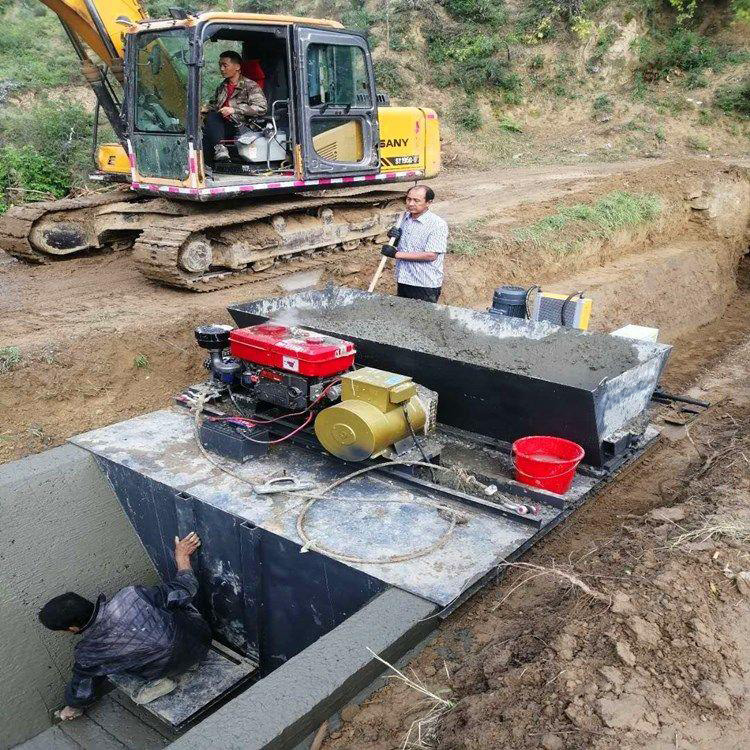

混凝土水渠一次成型機施工現場

混凝土水渠一次成型機施工現場

分享到:0 用手機看
混凝土水溝一次成型機技術交底書 拍下二維碼,信息隨身看

試試用手機掃一掃,
在你手機上繼續觀看此頁面。

打水溝混凝土機器

淺碟型邊溝成型機

小型公路邊溝現澆機

梯形邊溝機

矩形公路邊溝機

公路排水邊溝成型機
