修水渠人工成本

發布時間:2019-01-10來源:豫信致誠

修水渠人工成本,近幾年人工成本一直在不停上漲,對于修渠的人海施工法,各大承包隊伍都無一不頭疼。對于修渠整體成本來說主要有三大塊:物料成本、機械成本和人工成本。關于人工如何核算,如何降低修渠的人工成本問題,采取機械化施工是比較好的選擇,當然您可能還存在疑慮,下面跟著文章一起來了解一下。

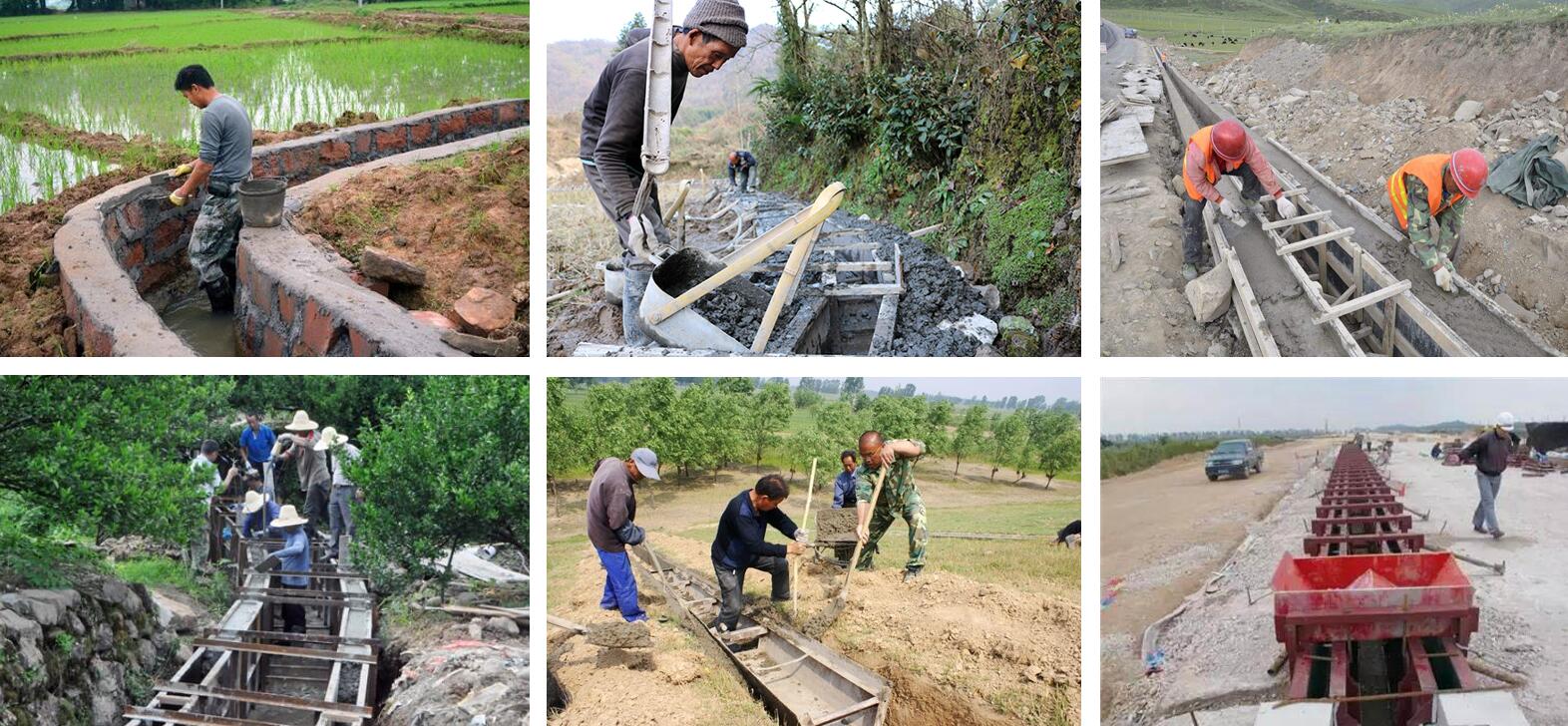

人工修水渠的現場圖片

人工修水渠的現場

問:怎么樣才降低人工成本?

答:其實答案也是一目了然,用同樣多或者更少的人,每天修更多渠長,這樣折合到每米上的成本就低很多。具體答案就是采取自動水渠機械化施工。

舉例說明:

某國道馬路排水溝需要施工,本標段總長20km,采取40矩形渠的設計,現在需要做排水溝的施工,問施工隊?wèi)?yīng)該怎么選擇施工方式?

1、基礎標準:

人工施工:20米/天/人

工資:200元/天/人

40矩形渠成型機到貨價:4.5萬

機器施工:500米/天

機器用人:6人(拌料3人,運料1人,機器2人)

2、人工施工:

人工用人:6人(與機器相同)

單日費用:200*6=1200元

單日施工量:120米/天

工期:20000米/120=167天

總費用:1200*167=20萬

3、機械施工:

單日費用:6*200=1200元

單日施工量:500米/天

工期:20000米/500=40天

人工費用:40*1200=4.8萬

雜費:

初次液壓油費用:2000元

消耗費用:120元/天*40=4800元

總費用4.5萬+4.8萬+0.68萬=9.48萬

結論:節約成本10.22萬元;縮短工期127天。

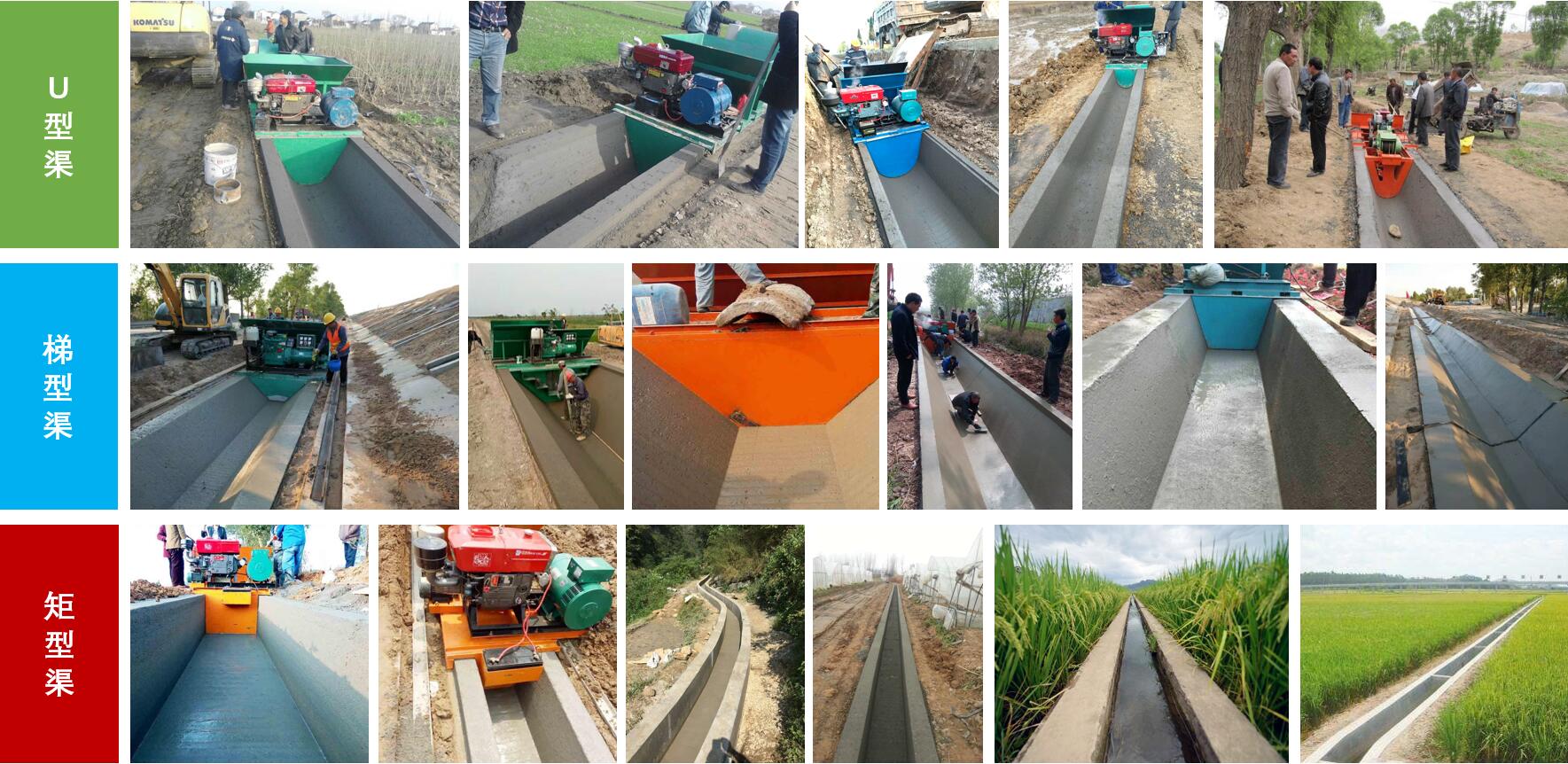

水渠現澆機械化修渠施工現場

水渠現澆機械化修渠施工現場

每天投入成本是固定的(假設為8000元/天),機器干200米,300米和500米的每米成本存在很大差異。

200米時:8000元/200米=40元/米

500米時:8000元/500米=16元/米

具體需要的機械數量和成本核算辦法可參照文章:打水渠施工機械成本核算

4、我們能為幫您的:

(1)施工現場管理非常重要,我們有專人到現場為您指導;

(2)水渠機技術不存在缺陷,溝通后承諾的效果做不到,無理由退貨;

(3)機械是否適合您,需要溝通;

(4)免費根據您現場施工情況,為您核算水渠機械化施工造價,加微信備注(水渠造價)。



推薦閱讀: ? ?

修水渠施工視頻? ? ? ? ? ? ? ? ?——水渠成型機施工現場視頻

水渠一米成本多少錢??? ? ? ?——修水渠的三大成本剖析

渠道襯砌機?? ? ? ? ? ? ? ? ? ? ? ?——水渠一次性現澆成型機械

分享到:0 用手機看
修水渠人工成本

拍下二維碼,信息隨身看

試試用手機掃一掃,
在你手機上繼續觀看此頁面。
